太陽光発電や蓄電池の補助金でつまずきやすいのが、申請のタイミングです。金額や対象設備は調べても、順序まで確認する人は多くありません。
ところが順序を間違えると、要件を満たしていてもその制度の補助は受けられません。あとから遡って申請することができないためです。
やっかいなのは、制度ごとに順序が違うことです。東京都は契約の前に行い、世田谷区は契約の後で工事の前、練馬区は工事が終わってから手続きをします。同じ工事で複数の制度を使うなら、それぞれの正しい位置で踏む必要があるわけです。
この記事では、実際に運用されている3つの制度を並べて、どこで何をするのかを整理しました。併用する場合の順番もまとめています。
申請の順序は制度ごとに違う

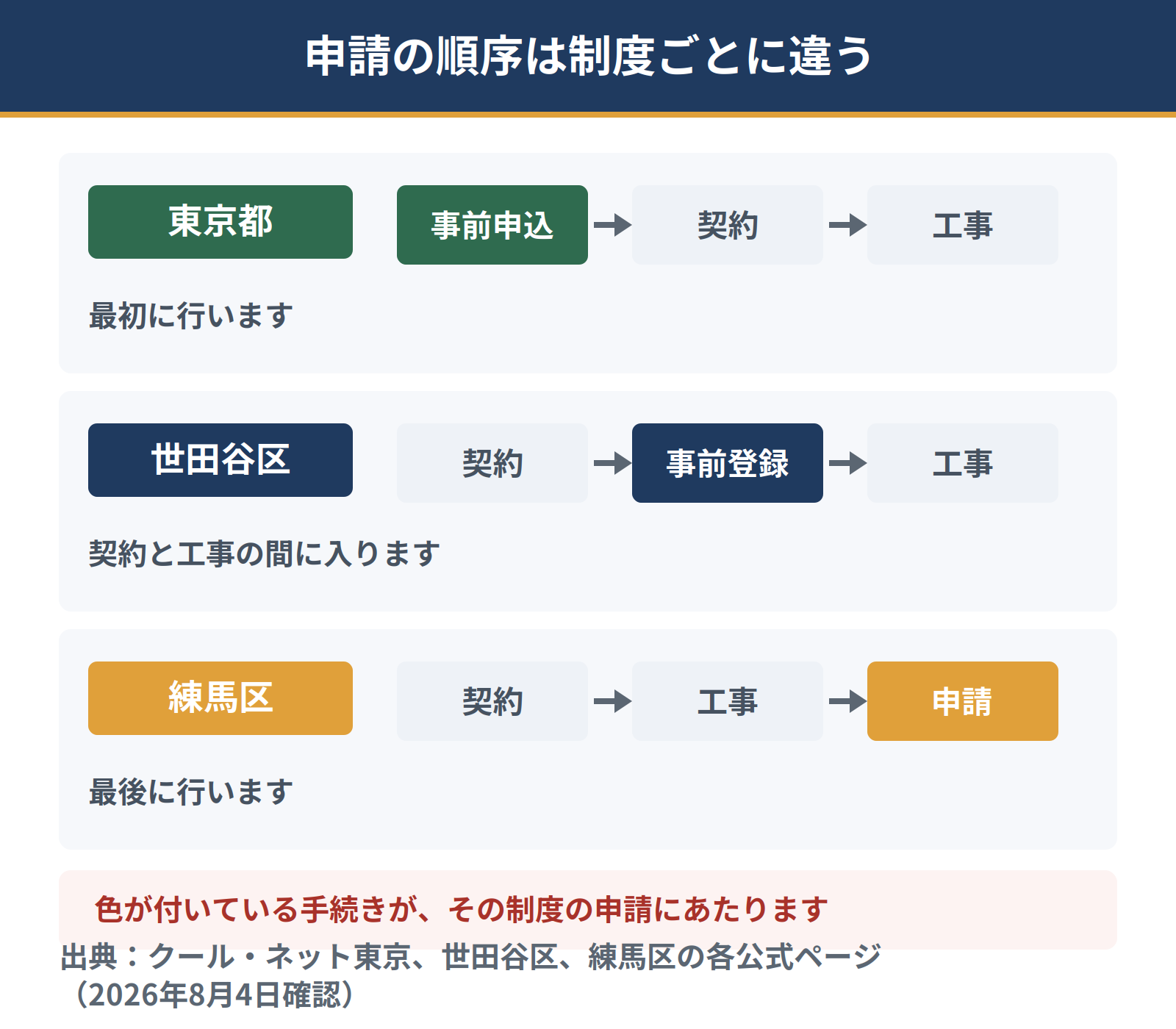

まず全体像です。同じ「補助金の申請」という言葉でも、手続きが入る位置がまるで違います。

東京都は契約より前、世田谷区は契約と工事の間、練馬区は工事の後です。3つとも位置がずれています。
この違いは制度の設計思想から来ています。予算を先に確保する仕組みなら手続きは前に来ますし、工事の完了を確認してから交付する仕組みなら後ろに来るでしょう。どちらが良いという話ではなく、それぞれの区が別々に決めた結果です。
ここから、3つの制度を個別に見ていきます。
先着順の制度ほど手続きが前に来る
順序の違いには理由があります。予算に達し次第終了する制度では、誰がどれだけ使うのかを早い段階で把握しないと管理できません。事前申込や事前登録は、その予算枠を押さえるための仕組みです。
一方、事後申請の制度は工事が確実に完了したことを確認してから交付します。申請者にとっては手続きが1回で済む反面、工事を終えてから予算切れに気づく可能性が残るでしょう。
どちらの型であっても、早く動いたほうが有利という点は変わりません。
東京都は契約の前に事前申込

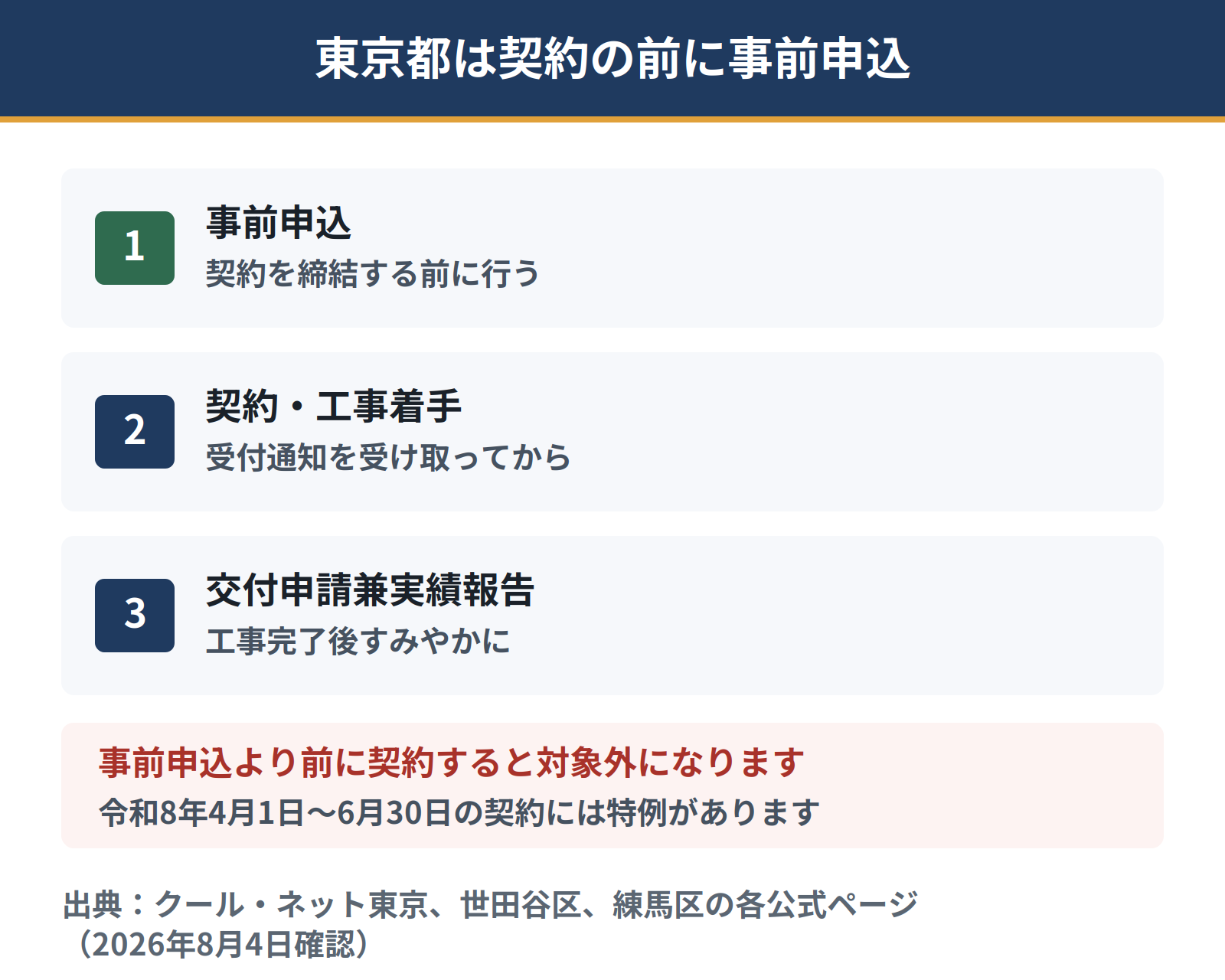

東京都の「災害にも強く健康にも資する断熱・太陽光住宅普及拡大事業」では、契約締結前に事前申込を行うことが求められます。

受付通知を受け取ってから工事に着手する
事前申込を出したあと、受付通知が届きます。工事に着手できるのはそれからです。工事が完了したら、すみやかに交付申請兼実績報告を提出します。
令和8年度の受付は、事前申込が5月29日、交付申請兼実績報告が6月30日に始まりました。設置期間は令和8年4月1日から令和11年3月30日までと、3年近く確保されています。
事前申込後は1年以内に交付申請を行う必要があります。申込だけ済ませて放置すると、枠を確保した意味がなくなってしまうためです。
春の契約には特例がある
ひとつ救済措置があります。令和8年4月1日から6月30日までの間に、事前申込の前に契約を締結した場合、または契約と工事をしている場合でも、条件を満たせば補助対象になります。
条件は、令和7年度に事前申込をしていないか事前申込を廃止していること、令和9年3月31日までに事前申込を行うこと、そして助成要件を満たすことです。年度の切り替わりで動いた案件を拾う扱いといえるでしょう。
ただしこれは期間限定の特例です。7月以降に契約するなら、事前申込が先という原則に戻ります。
順序を確認してから契約する
事前申込より前に契約すると、都の助成は受けられません。工事の前に整理しておくと、取りこぼしを避けられます。
- 無料診断はWEBから数分
- 補助金の申請書類をまとめて代行
- 国・都・区の使える制度を一括で整理
- 見積もりだけの利用も可
無料で診断してみる
診断のみ・比較検討中の利用も可能です。

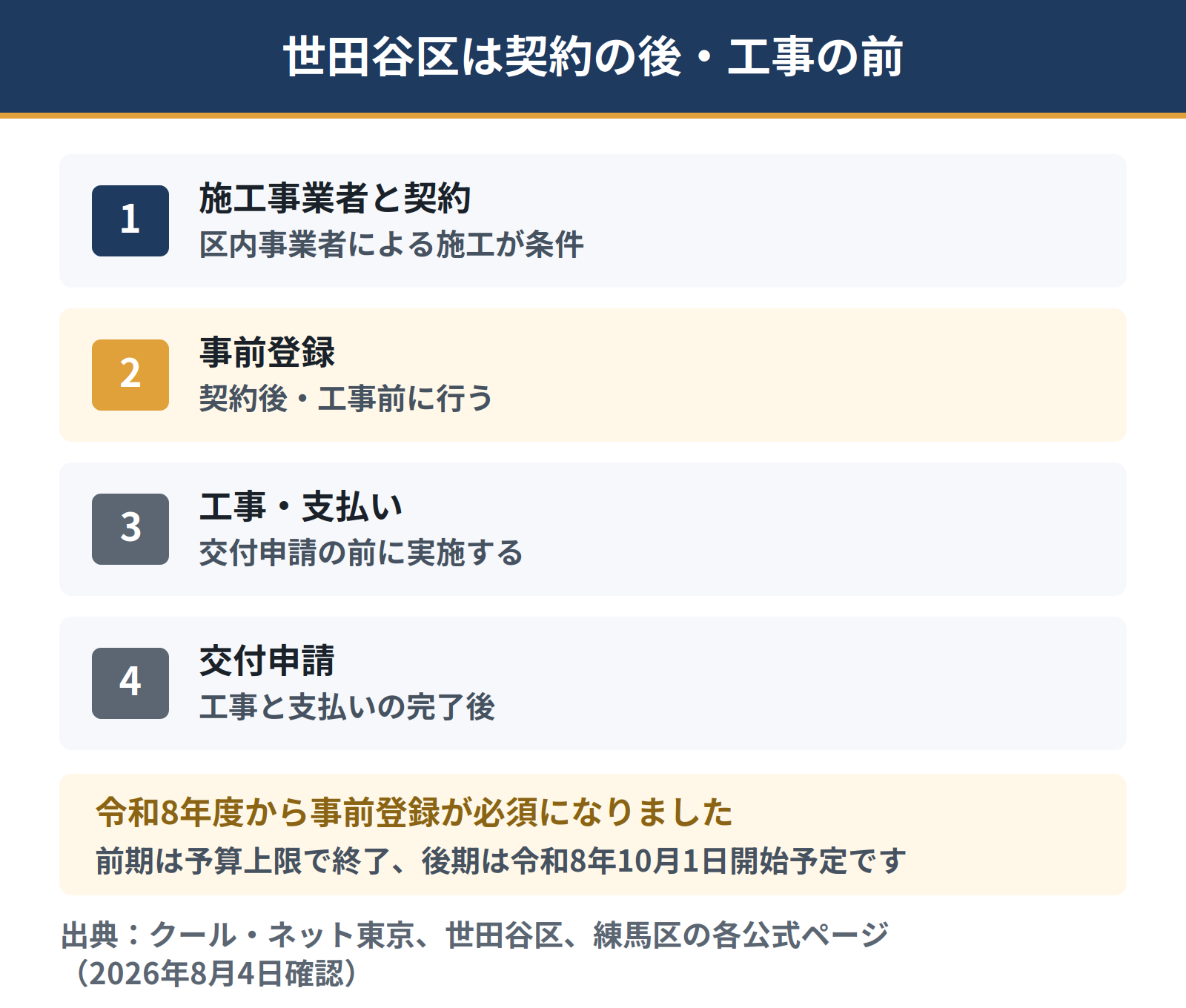

世田谷区は契約の後・工事の前に事前登録
世田谷区のエコ住宅補助金は、令和8年度から仕組みが変わりました。工事前の事前登録が必須になっています。

契約書を用意してから登録する
手順は区の特設サイトに示されています。施工事業者へ相談して契約を行い、そのあとメールアドレスを登録して事前登録へ進む流れです。
事前登録の際に契約日や金額を入力するため、工事請負契約書等を手元に用意しておく必要があります。つまり契約が済んでいないと登録できません。提出書類そのものはないとされています。
事前登録が完了すると、補助金の交付申請予定額が一定期間確保されます。予算枠を押さえる仕組みです。工事と支払いがすべて完了した後に、電子で交付申請を行います。
もうひとつ条件があります。区内の施工業者による工事を行うことが要件です。区内に住民登録がある個人で、リフォームをする建物も区内にあることが前提になります。法人の申請や、新築住宅は対象外とされています。
前期は既に終了し、後期は10月開始
令和8年度は前期と後期の2期制です。前期分の事前登録は、前期予算額が上限に達したため受付を終了しました。
後期分の事前登録受付は、令和8年10月1日から開始予定とされています。前期に事前登録を済ませている方は、令和8年8月31日までに交付申請を行うよう案内されています。
なお令和8年度の補助対象は、窓の断熱改修、高断熱ドアの設置、高断熱浴槽の設置、屋根の高反射改修の4項目で最大20万円です。太陽光パネルと定置型蓄電池は、いずれも補助対象外になりました。令和7年度まで対象だった太陽光発電システムや断熱材の設置、外壁塗装が外れています。

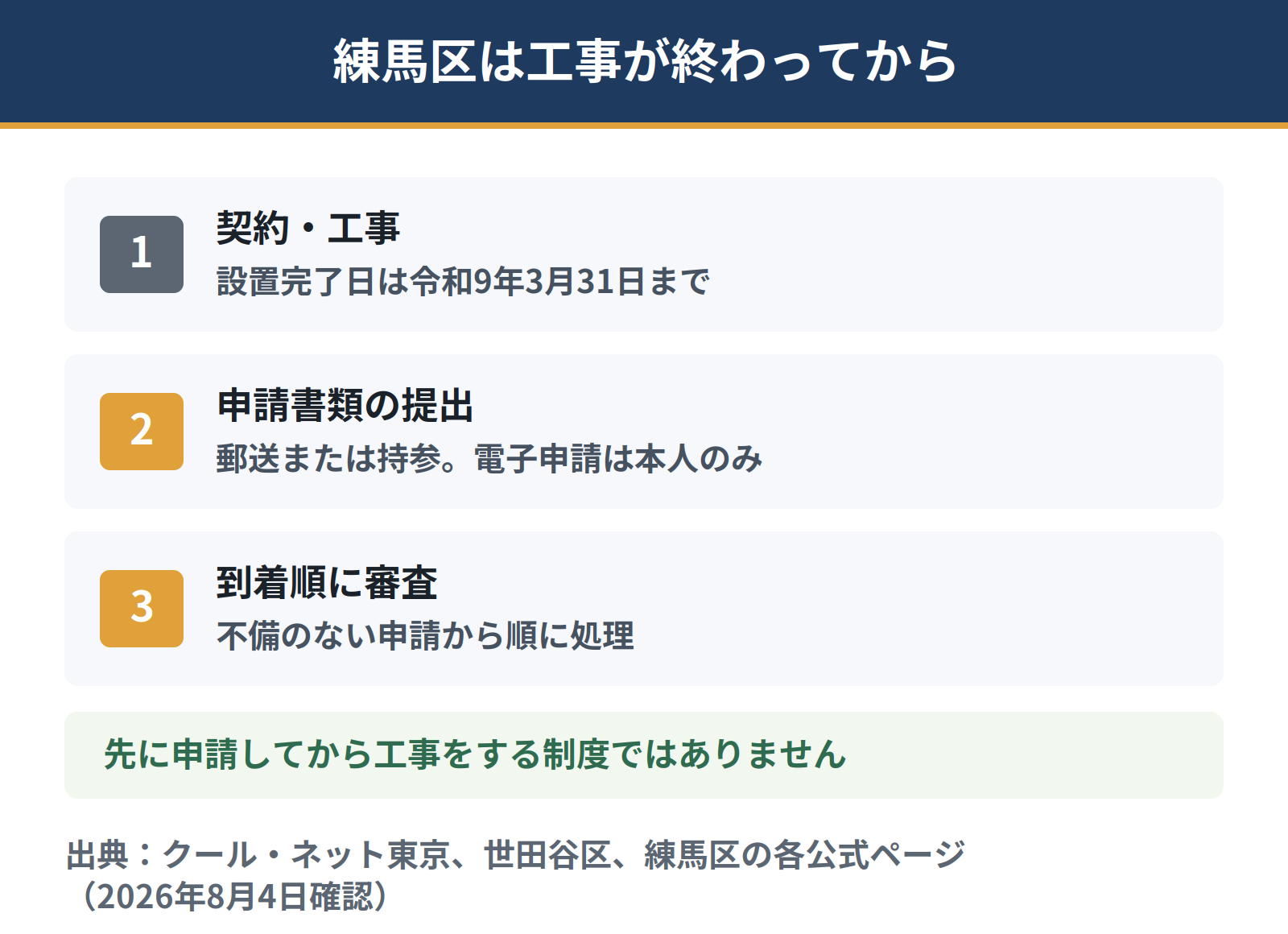

練馬区は工事が終わってから申請
練馬区のカーボンニュートラル化設備設置補助金は事後申請です。設置が完了してから申請します。

到着順に受け付けて審査される
申請書類に不足がなく、内容に不備がない申請を到着順に受け付けます。審査も受付順です。持参した場合でも、窓口で書類の確認や審査は行われません。
設置完了日は令和8年4月1日から令和9年3月31日まで、申請受付期間は令和8年4月15日から令和9年3月31日必着とされています。予算がなくなり次第、期日を待たずに終了します。
先に予算を押さえる仕組みがないぶん、工事を終えてから申請したときには受付が終わっている可能性があります。令和7年度は9月5日に予算額へ達しました。区は申請受付状況と予算残額を週1回公表しているので、着工前に確認しておくと判断しやすくなります。
申請手続は第三者に委任できます。業者に代行を頼むならこちらです。ただし電子申請を選ぶ場合は本人のみで、委任すると利用できません。マイナンバーカードと署名用電子証明書暗証番号、専用アプリをインストールしたスマートフォンが必要になります。
順序は3つの型に分けられる
ここまで見た3制度を整理すると、手続きが入る位置は3通りに分けられます。
契約前型
東京都のように、契約を結ぶ前に申込をする型です。予算枠を先に押さえるため、業者との交渉と並行して手続きを進める必要があります。見積もりは取れていても、契約書に署名する前に申込を済ませなければなりません。
契約後・工事前型
世田谷区が令和8年度から採用した型になります。契約内容が確定してから登録するため、金額の入力ができます。ただし工事を始めてしまうと間に合いません。
工事後型
練馬区のように、すべて終わってから申請する型です。手続きが1回で済むぶん負担は軽いのですが、予算切れのリスクを申請者が負う形になります。
お住まいの区がどの型かを知っておけば、工事の日程を組むときに迷いません。同じ東京都内でも3通りに分かれている点だけは押さえておいてください。
3つを同時に使う場合の順番

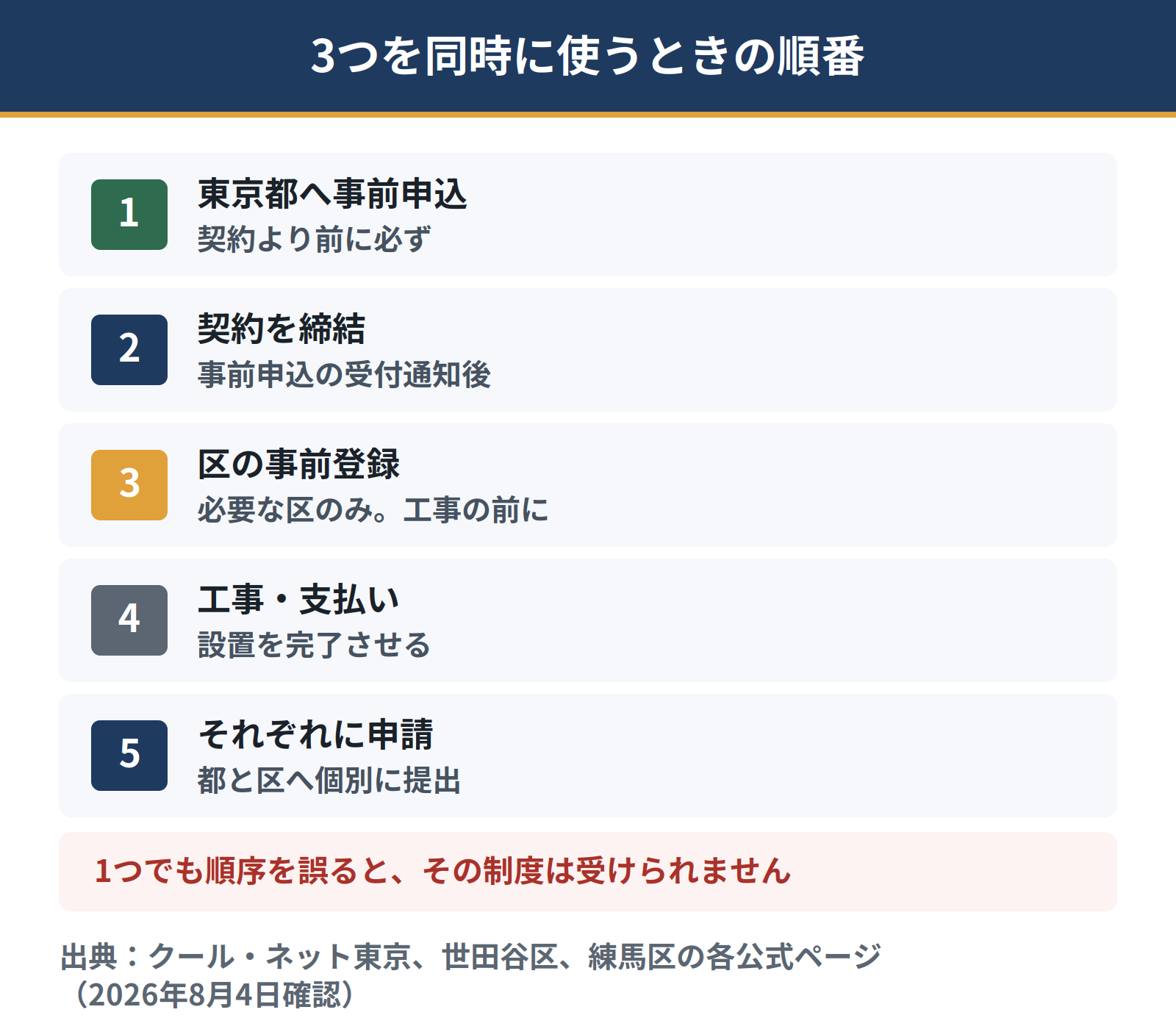

都と区の制度は併用できます。ただし手続きの位置が違うため、順番を組み立てておく必要があります。

起点は東京都の事前申込
最も前に来る手続きが起点になります。東京都の事前申込は契約より前なので、ここから始めます。
受付通知を受け取ったら契約を締結してください。お住まいの区に事前登録の制度があるなら、契約後・工事前にそれを済ませます。工事と支払いを終えたあと、都と区それぞれに申請するという流れです。
提出先も窓口も別です。都はクール・ネット東京、区は担当課になります。書類を1か所にまとめて出せる制度ではないため、それぞれに提出する前提で進めてください。
区によって必要な手続きが違う
すべての区に事前登録があるわけではありません。世田谷区のように令和8年度から導入した区もあれば、練馬区のように事後申請のみの区もあります。
お住まいの区の制度を先に確認して、どの位置に手続きが入るのかを把握しておいてください。同じ東京都内でも扱いが揃っていません。
自分の区の順序を確認する
区によって事前登録が必要かどうかが分かれます。都と区の両方を使うなら、契約の前に整理しておくと確実です。
- 無料診断はWEBから数分
- 補助金の申請書類をまとめて代行
- 国・都・区の使える制度を一括で整理
- 見積もりだけの利用も可
無料で診断してみる
複数社の条件を比べたうえで判断できます。
契約前に確認しておく3つのこと
工事の契約を結ぶ前に、次の3点を押さえておくと順序を誤りにくくなります。
- 使う制度をすべて洗い出す(国・東京都・区市町村)
- それぞれの手続きが契約の前か後か、工事の前か後かを確認する
- 最も前に来る手続きから逆算して工事の日程を組む
とくに注意したいのが、複数の制度を使う場合です。ひとつの制度に合わせて動くと、別の制度の期限を外してしまいます。いちばん早い手続きを基準にすれば、他の制度も自然と間に合います。
順序を間違えたときに起きること
実際にどうなるのかを整理します。
事前申込より前に契約した場合
東京都の助成は受けられません。令和8年4月1日から6月30日までの特例に該当しなければ、その工事について申請する道はなくなります。
事前登録をせずに工事を進めた場合
世田谷区では、事前登録がない場合は本申請ができないと明記されています。工事が終わってから登録しようとしても、交付申請までに必ず行う必要があるとされているため、順番を戻すことはできません。
工事後に申請したら予算が終わっていた場合
練馬区のような事後申請の制度では、この事態が起こりえます。工事の時点では残額があっても、申請するころには尽きているという流れです。
防ぐ方法は、着工前に予算残額を確認し、工事完了後すみやかに申請することです。書類を揃えるのに時間がかかると、その間に締め切られます。
予算残額を公表している区もある
練馬区のように、申請の受付状況と予算残額を定期的に公表している区があります。事後申請の制度では、この数字が判断材料になります。
着工前に残額を見て、工事から申請までにかかる期間を差し引いて考えると、間に合うかどうかの見当がつくでしょう。公表がない区では、担当課に問い合わせて状況を聞いておくと安心できます。
よくある質問
事前申込と交付申請は何が違いますか
事前申込は予算枠を確保するための手続きで、交付申請は実際に補助金を請求する手続きです。東京都では事前申込のあとに工事を行い、完了してから交付申請兼実績報告を提出します。
業者に任せておけば大丈夫ですか
申請の代行を受けている業者は多くありますが、制度への慣れには差があります。事前申込が必要な制度で契約を先に進められてしまうと、取り返しがつきません。契約の前に、どの制度をどの順序で使うのかを確認しておいてください。
電子申請と郵送で順序は変わりますか
順序そのものは変わりません。ただし手続きの方法に制限がある場合があります。練馬区の電子申請は個人および個人事業主の本人のみで、委任する場合は利用できません。世田谷区は原則として電子申請です。
国の補助金はどの位置に入りますか
国の制度も交付決定前の着工は対象外とされているものが一般的です。ただし国の補助金同士は併用できないなど別の制約もあるため、使う制度が決まった段階で個別に確認してください。
年度が変わると順序も変わることがある
世田谷区が令和8年度から事前登録制を導入したように、順序そのものが年度で変わる場合があります。前年度の情報をもとに進めると、手続きを飛ばしてしまいかねません。
制度の内容を確認するときは、金額だけでなく申請の流れも見直してください。区の公式ページには手続きの手順が示されているので、そこを読むのが確実です。
まとめ
補助金の申請は、順序を間違えると要件を満たしていても受け取れません。そして順序は制度ごとに違います。
東京都は契約の前に事前申込、世田谷区は契約の後で工事の前に事前登録、練馬区は工事が終わってから申請します。3つとも手続きの位置がずれているため、併用するなら最も前に来る東京都の事前申込を起点に組み立ててください。
金額を調べるのと同じくらい、どのタイミングで何をするのかを先に確認しておくことが大切になります。
契約の前に順序を整理する
事前申込、事前登録、事後申請のどれが必要かは制度ごとに違います。工事を始める前に確認しておけば、取りこぼしを防げます。
- 無料診断はWEBから数分
- 補助金の申請書類をまとめて代行
- 国・都・区の使える制度を一括で整理
- 見積もりだけの利用も可
無料で診断してみる
無料診断はWEBから数分で完了します。
